Выполнен контроль освоения средств генерального подрядчика: проверка отчётов двух субподрядчиков о давальческих материалах (ФТН — финансово-технический надзор)

Выполнен финансово-технический надзор (ФТН) для генерального подрядчика многоквартирного дома с монолитным каркасом в Казани — корпуса и подземный паркинг. Проверены отчёты двух субподрядчиков о расходе давальческих материалов и закрытие этих материалов в актах КС-2: 52 документа, ~1 850 строк, 65 наименований материалов, 12 замечаний.

Исходные данные

Документы двух субподрядчиков

Арматуру и бетон закупил генподрядчик и передал субподрядчикам на давальческой основе. Освоение этих средств подтверждают отчёт о расходе давальческих материалов (ДМ) и акт КС-2.

  • Организация 1: 6 актов КС-2 и 6 отчётов о расходе ДМ с расчётами норм подрядчика; по актам сверено 325 строк, в накопительном своднике 32 наименования.
  • Организация 2: 21 акт КС-2 и 19 отчётов о ДМ; в актах 103 строки работ и 801 строка материалов, в отчётах 617 строк; нарастающий итог сведён по 33 наименованиям.
  • Всего 52 документа: 27 актов КС-2 и 25 отчётов о ДМ, 65 наименований — арматура по классам и диаметрам, бетон по классу, W и F, сетки, полоса, проволока, утеплитель.
Находки

Что показала сверка

  • Бетон B25, один акт: норма на выполненный объём 269,433 м³, списано 207,750 м³ — 61,683 м³ оплачено, но не списано в конструктив (−22,89 %). Разница закрыта маркой B30, B30 W6 F150 (14,150 м³) в проекте нет. Замена марки без согласования не принята.

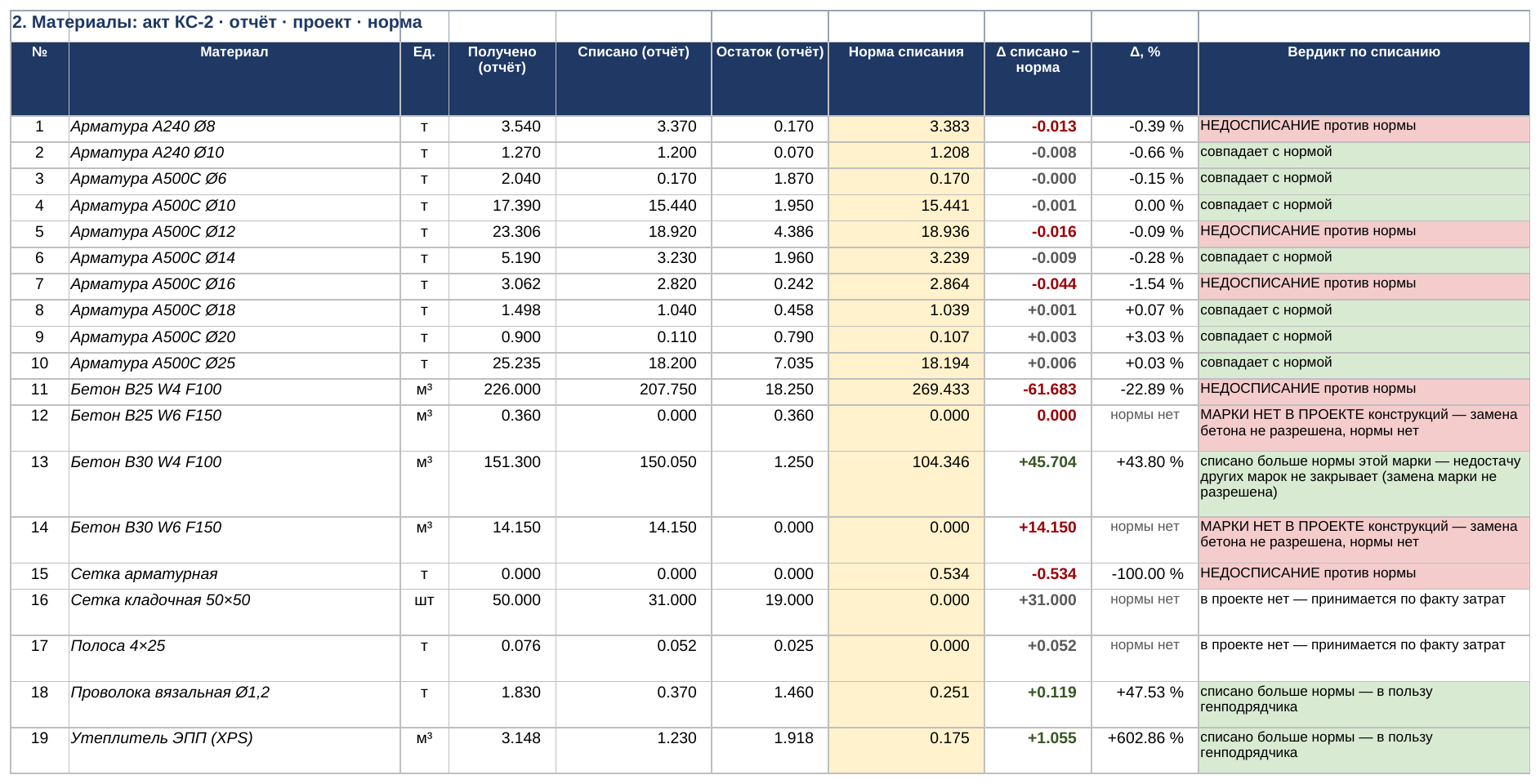

    Таблица сверки материалов по акту КС-2: отчёт о ДМ, норма списания и вердикт по каждой позиции; бетон B25 W4 F100 недосписан на 61,683 м³ (−22,89 %)
  • Арматура нарастающим итогом, акты № 1–19: по группе −1,163 т (−0,19 %), но A500C Ø14 недосписан на 9,371 т (−18,87 %), а A500C Ø10 списан с избытком 2,801 т. Избыток одного диаметра недосписание другого не закрывает.

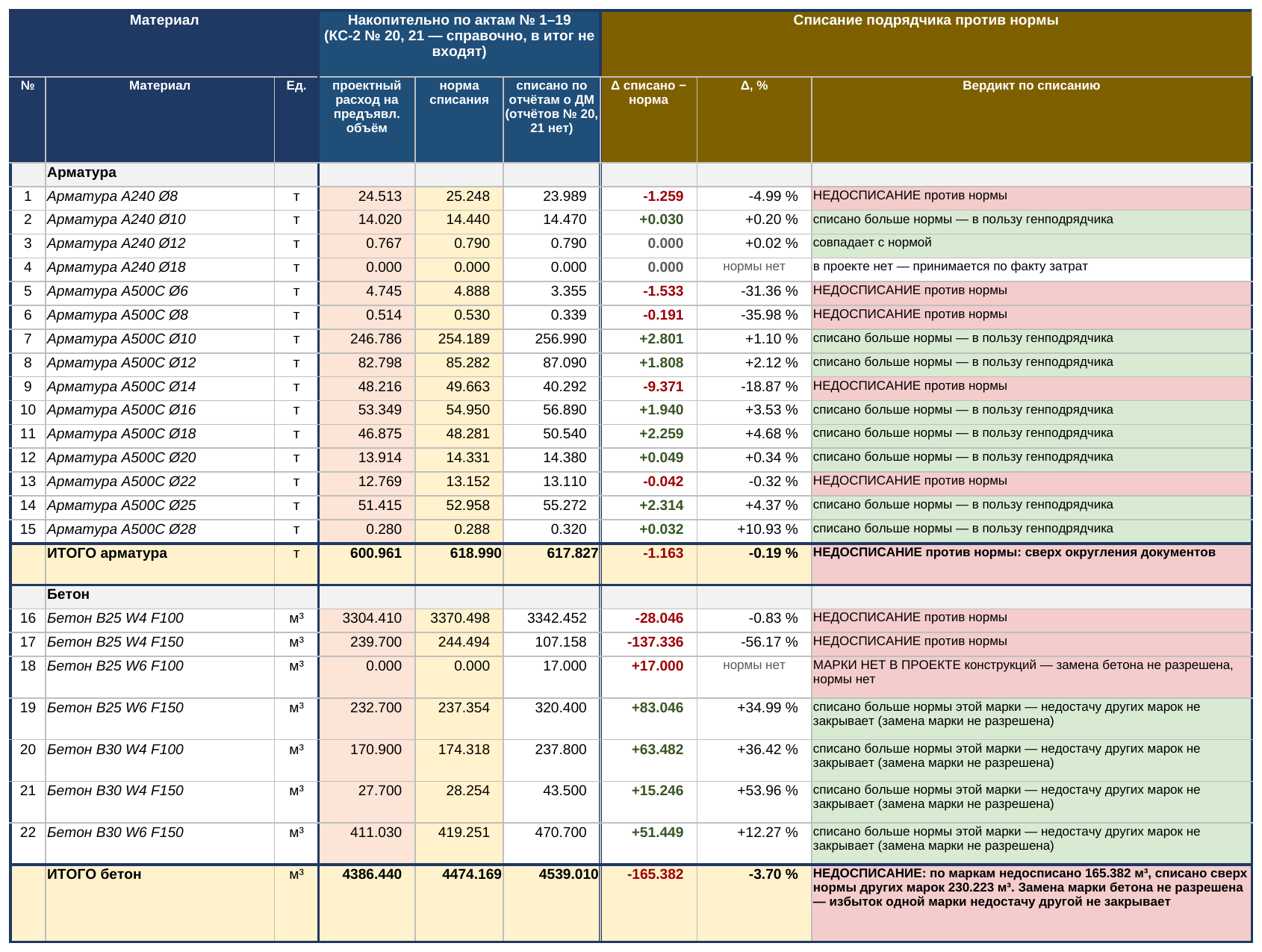

    Сводная таблица нарастающим итогом по актам № 1–19: списание арматуры и бетона против нормы; A500C Ø14 недосписан на 9,371 т (−18,87 %)
  • Закрытие в КС-2: по A500C Ø25 норма 52,958 т, по отчёту 55,272 т, в акте 59,627 т — к оплате предъявлено на 4,355 т больше, чем подтверждает отчёт. По всей арматуре — 5,667 т.

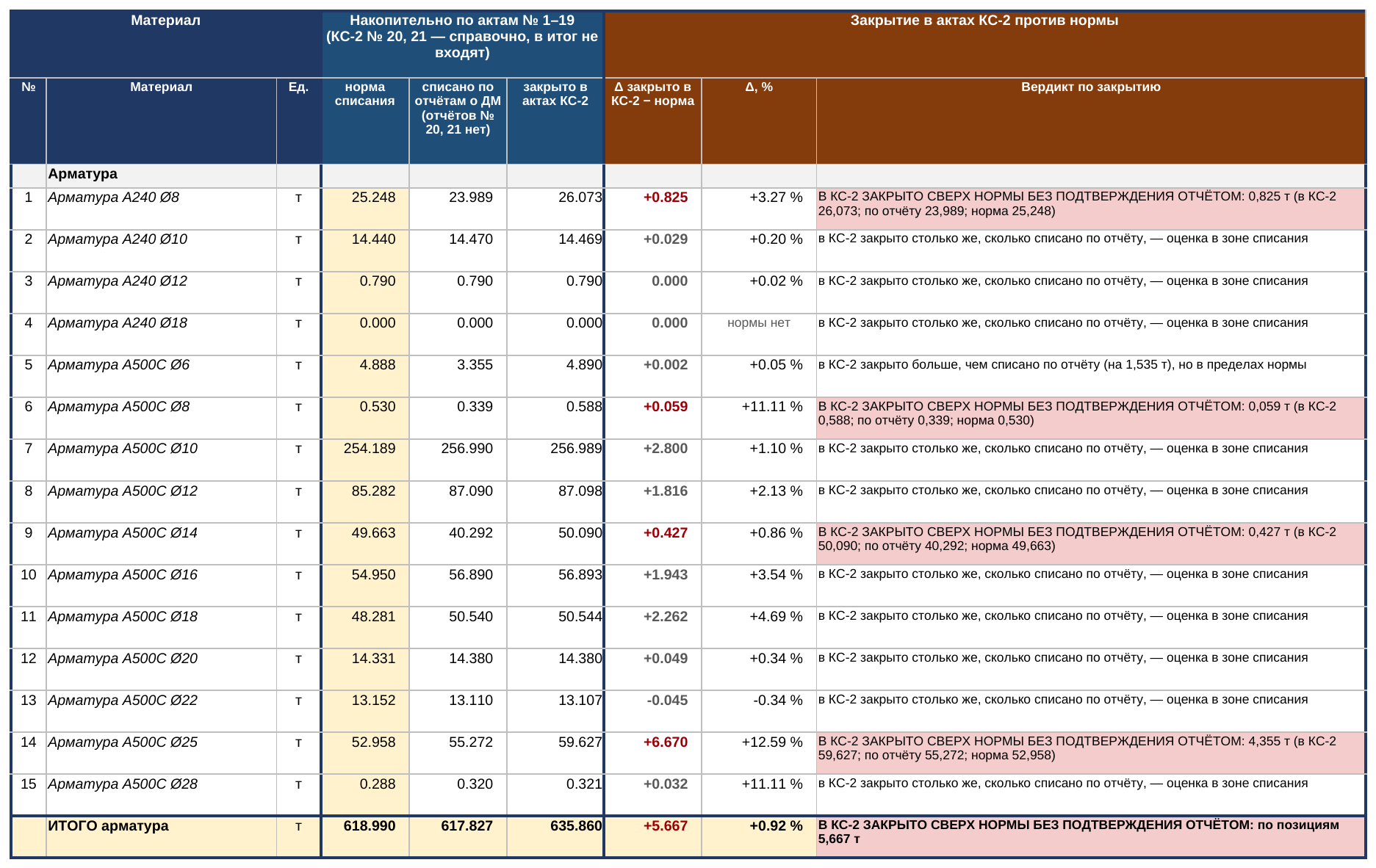

    Таблица закрытия материалов в актах КС-2 против нормы: A500C Ø25 закрыта сверх нормы на 4,355 т, по всей арматуре 5,667 т
  • Строки без класса и марки: условно отнесены на позицию того же диаметра или класса — A500C Ø12 6,201 т, B30 W4 F100 34,500 м³; субподрядчику направлен запрос накладной М-15, ТТН и документа о качестве.

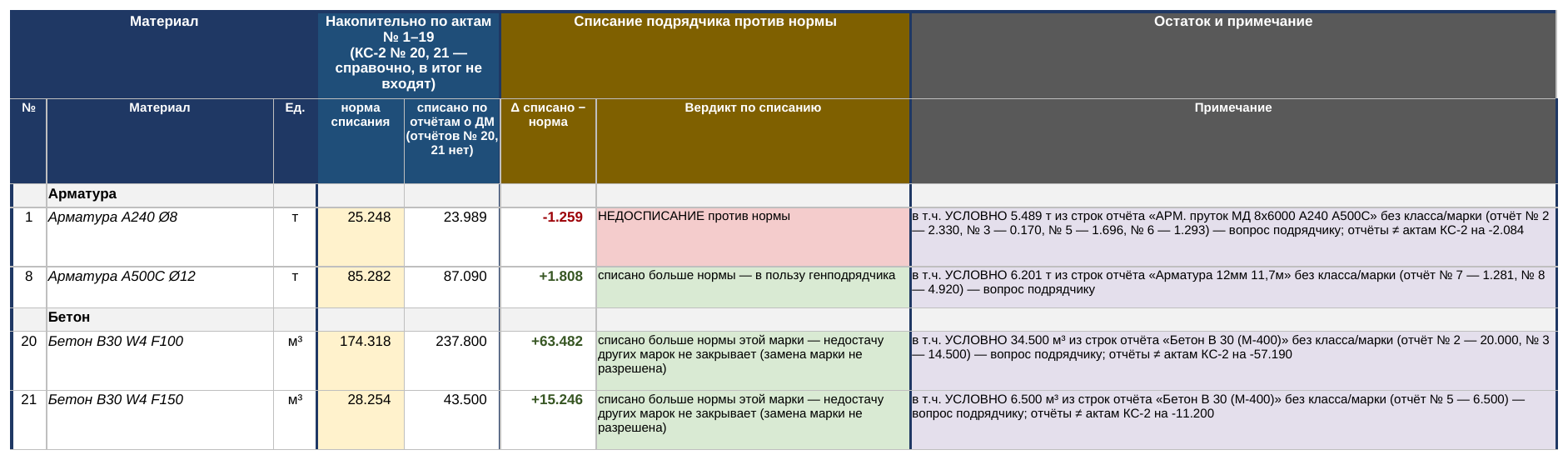

    Строки отчёта без класса и марки, отнесённые на позицию условно: A500C Ø12 6,201 т, B30 W4 F100 34,500 м³ — вопрос подрядчику

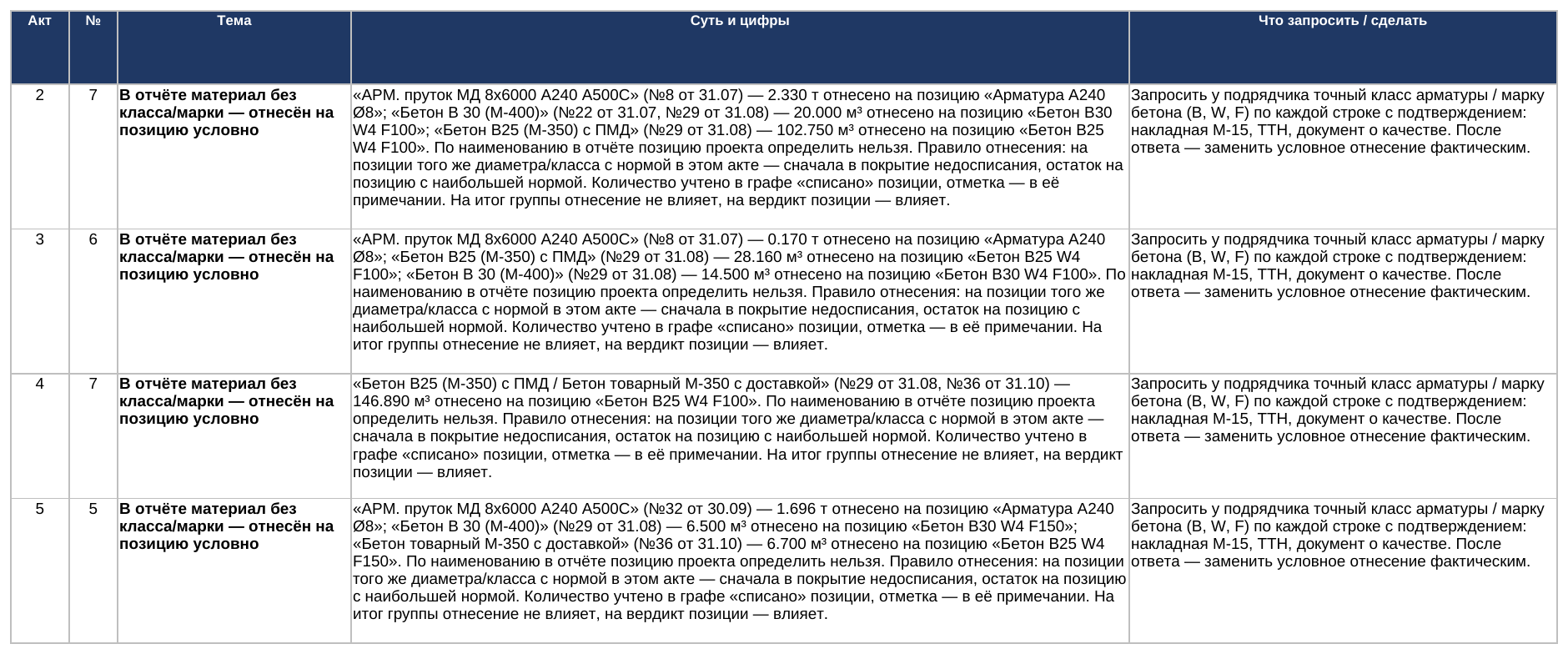

    Лист «Замечания»: материал без класса и марки отнесён на позицию условно, что запросить у подрядчика
  • Замена сортамента: по пометке «21,231 берем ф22» A500C Ø25 недосписан на 21,231 т, Ø22 списан сверх нормы на столько же; итог акта 161,760 т сходится, согласования замены в документах нет.

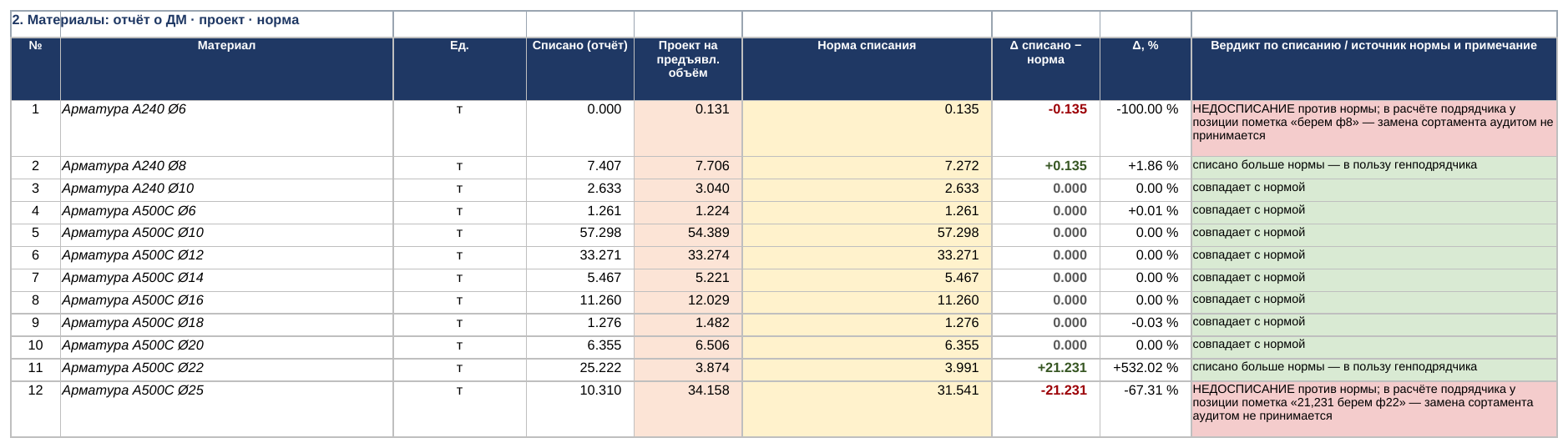

    Таблица списания материалов с пометкой подрядчика «21,231 берем ф22»: A500C Ø25 недосписан на 21,231 т, Ø22 списан сверх нормы на столько же
Метод

Правила проверки

  • Норма — на предъявленный объём из проекта или аудита объёмов, независимо от расчётов подрядчика.
  • Бетон — объём × 1,02 по ГЭСН 06-01-001; вязальная проволока — 0,004 т на 1 т арматуры.
  • Процентного допуска нет: только округление документов, 0,01 т или 0,05 м³ на позицию.
  • Сверка построчно, затем нарастающим итогом по всем актам; каждая марка и каждый диаметр — против своей нормы.
  • Списано больше нормы — в пользу генподрядчика; недосписание, марка не из проекта, замена без согласования и закрытие в КС-2 сверх нормы выносятся в замечания.

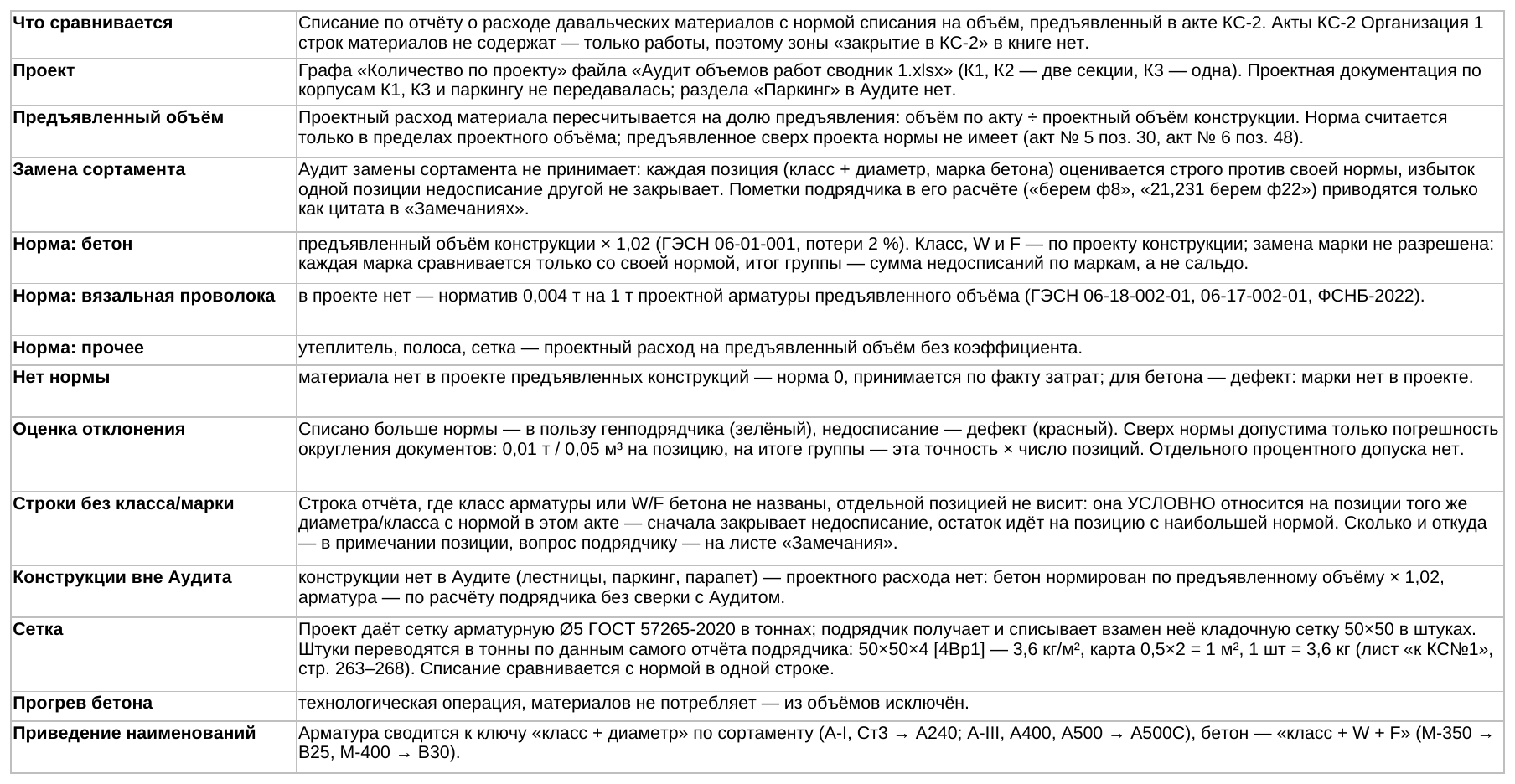

Лист «Метод проверки»: правила расчёта норм, оценки отклонений, замены сортамента и приведения наименований
Результат

Что получил генподрядчик

Сводники проверки по обоим субподрядчикам и листы замечаний направлены в финансовую службу заказчика. 12 замечаний по двум актам — тема, суть с цифрами и документ, который нужно запросить: что удержать, что запросить и что согласовать до оплаты следующего акта. Каждое отклонение — средства, которые генподрядчик сохраняет и осваивает по назначению.

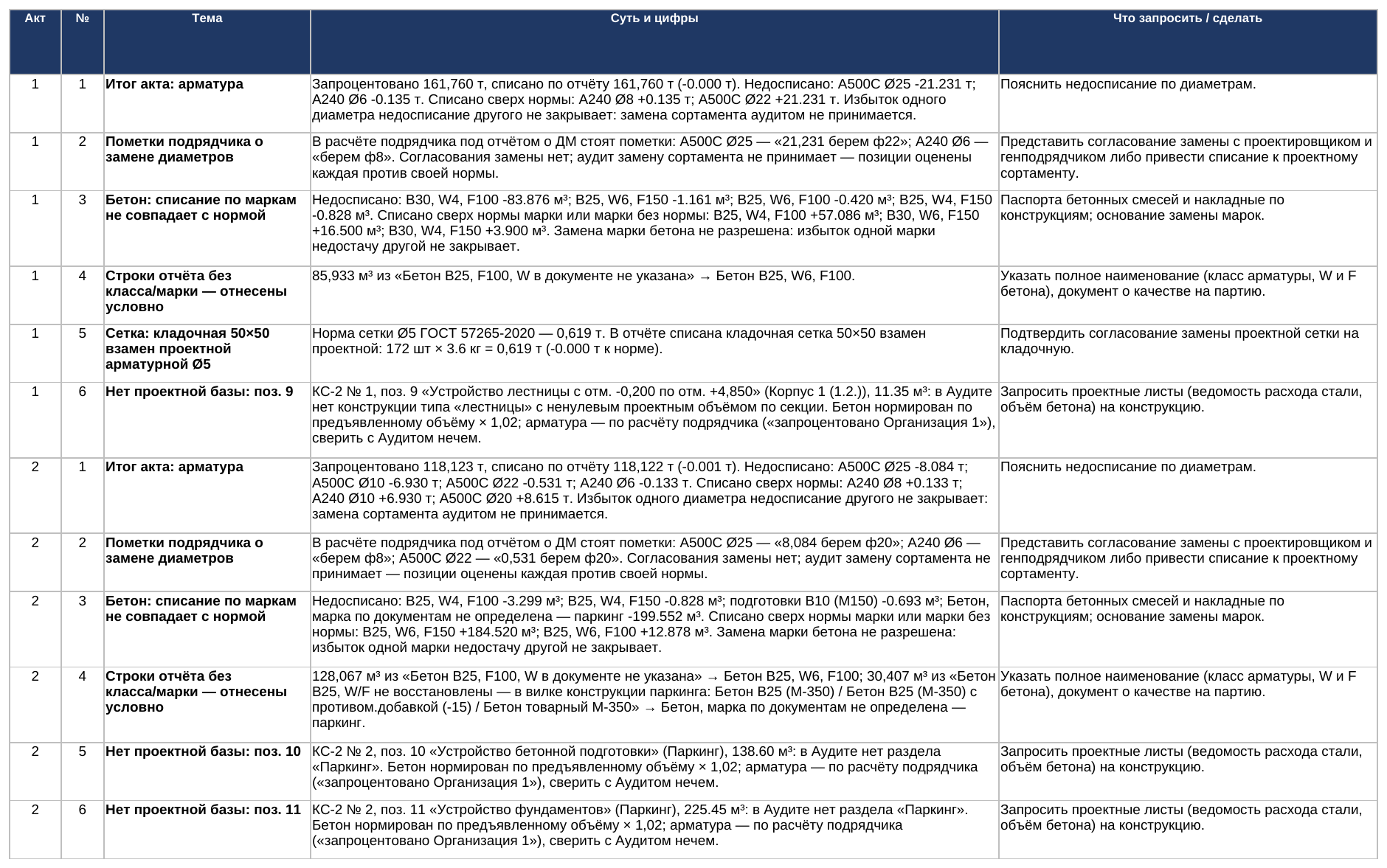

Лист «Замечания» по двум актам: тема, суть с цифрами и документ, который нужно запросить

Работа выполнена в формате услуги финансово-технический надзор.
